“市委、市政府高度重視生活垃圾處理設施的規劃、建設工作,要求各地政府按照《上饒市垃圾處理專項規劃(2017-2035)》的要求,全力推進我市規劃新建的7座生活垃圾焚燒發電項目,并對推進情況進行周調度、周通報以及不定期督查。截至目前,市本級、弋陽縣、婺源縣生活垃圾焚燒發電廠已開工,正抓緊建設中;萬年縣生活垃圾焚燒發電廠已點火試運營。
全市生活垃圾焚燒發電項目推進情況周報(12月1日—11月7日)
1 上饒市生活垃圾焚燒發電項目
(一)項目概況
項目位于經開區聯勝村后畈水庫東側,設計處理規模近期1500噸/日,遠期達到2300噸/日。服務范圍包括信州區、廣豐區、上饒縣、玉山縣,靈山、三清山風景區的生活垃圾以及鉛山縣、橫豐縣靠近項目廠址的部分鄉鎮。2018年2月項目正式開工建設,計劃在2020年2月點火試運營。
(二)進展情況

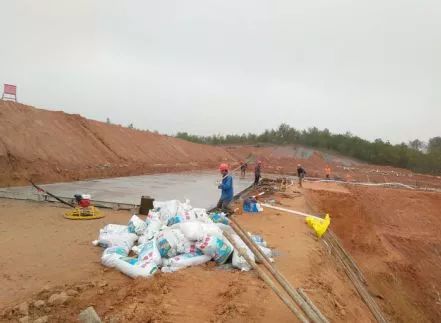

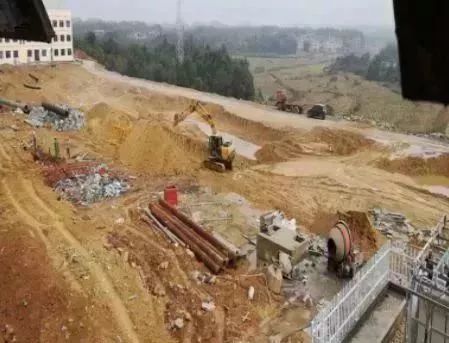

1、正在澆筑廠區物流通道道路水泥路面;
2、進場道路及廠區土石方已全部平整到位;
3、廠區各建筑單體正在基礎施工;
4、施工便道鋼板樁施工;
5、廠區循環水管土石方開挖,焊接,埋填;
6、廠區內道路正在施工;
7、垃圾坑正在土石方開挖;
8、垃圾倉,卸料平臺,場外道路擋土墻基礎第三方進行測繪。
(三)下步計劃
1、辦理建設工程規劃許可證;
2、辦理安監、質監及施工許可證;
3、主廠房、辦公樓及宿舍樓主體施工;
4、完成廠區循環道路路基;
5、預計2020年2月點火試運行。
2 萬年縣生活垃圾焚燒發電項目
(一)基本情況
項目位于萬年縣石鎮鎮鳳巢工業園錦繡路北側,設計處理規模為500噸/日,服務范圍包括萬年縣全域及鄱陽縣蘆田鎮、饒埠鎮等,于2017年9月開工建設,現已點火試運營。
(二)項目進展
1、2017年7月-8月份,場地平整、臨時圍墻及工棚建設;
2、2017年9月-10月份,樁基施工完成;

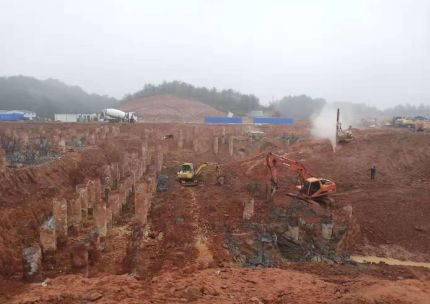

3、2017年11月份,樁基檢測,土方開挖,基礎施工;
4、2017年11月-2018年5月,主廠房及附屬用房施工,并根據安裝條件進行設備安裝;
5、2018年5月,主廠房土建結頂,所有附屬用房土建完成;
6、2018年6月底,垃圾庫具備垃圾入庫條件;
7、2018年7月底,35KV電力輸出線路建設完成;
8、2018年8月底變壓器安裝已經完成;
9、2018年9月底具備倒送電條件;

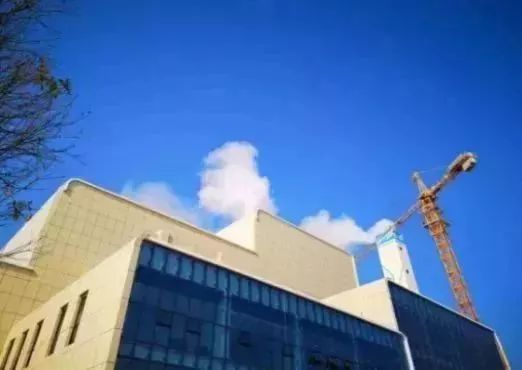

10、2018年10月18日已倒送電。
(三)下一步計劃
1、主廠房內裝修掃尾工作;
2、廠區內環廠道路施工及綠化工程施工;
3、配套飛灰填埋場建設。
3 弋陽生活垃圾焚燒發電項目
(一)項目概況
項目位于弋陽縣南巖鎮寶豐村蛤蟆壟。設計處理規模600噸/日,采取一次規劃、分期實施,一期規模300噸/日。服務范圍為弋陽全域以及鉛山、橫豐靠近項目廠址的部分鄉鎮,項目已于2017年12月底開工建設,計劃在2018年年底建成試運行。
(二)進展情況

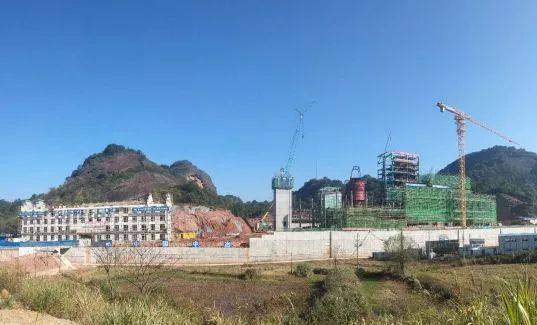

垃圾發電聯合廠房:
1、鍋爐焚燒間:汽包與水冷壁管口對接,省煤器吊裝就位,上升下降管安裝;
2、煙氣處理:收塵器、反應塔公共平臺安裝完;消石灰、灰?guī)熘麂摌?gòu)、樓梯安裝,灰斗吊裝就位,直筒組拼焊接;
3、7米卸料平臺12.5米以上磚墻砌筑完成,女兒墻模板拆除完;

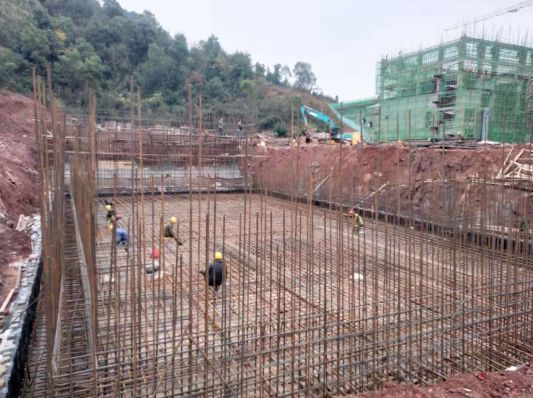

4、垃圾池26.5-30.45米混凝土澆筑完;
5、汽機島混凝土澆筑完,二期汽輪機房8米層混凝土澆筑完;門廳18米層模板完,鋼筋綁扎;
6、冷卻塔模板拆除;原水池泵房基礎澆筑完;
7、主廠房鋼柱第一段柱間橫梁支撐安裝;

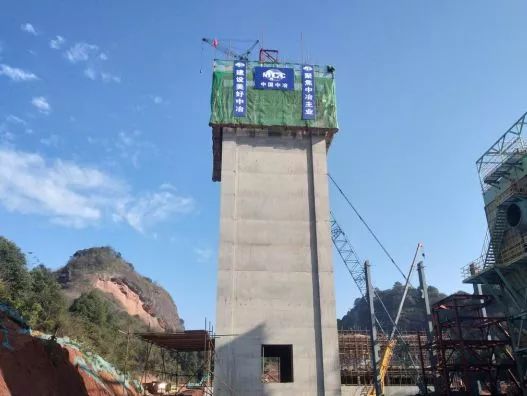

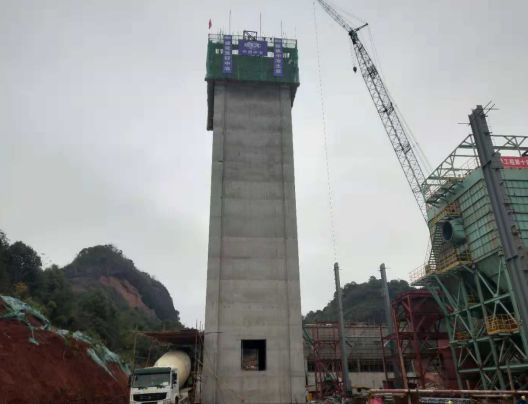

8、煙囪倒模施工,累計澆筑19模,高34.2米。
綜合樓:
1、內裝修房間、衛生間地磚鋪貼,吊頂施工,空調內機安裝;
2、徽派屋面檁條望板安裝50%,SBS鋪設50%。
總圖工程:

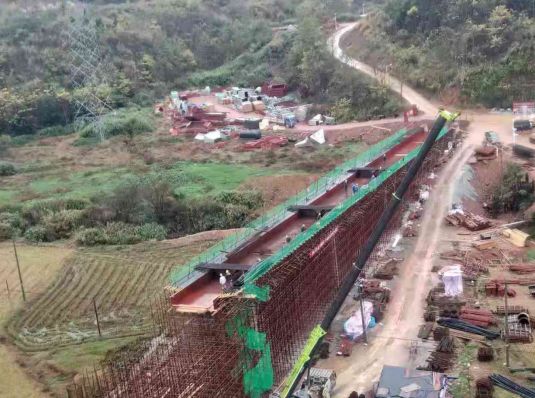

1、垃圾進廠橋1-2跨腳手架搭設,3-4跨鋼筋下料加工,箱梁鋼筋綁扎;
2、滲濾液處理生化綜合池防水施工完成,底板鋼筋綁扎,調節池池體鋼筋綁扎完;
3、膜處理基礎開挖,超深處理。
(三)下一步計劃
垃圾發電聯合廠房:
1、鍋爐焚燒間:汽包與水冷壁管口對接,省煤器管口對接,上升下降管安裝;
2、煙氣處理:消石灰、灰?guī)彀惭b完,活性炭直筒組拼焊接;
3、卸料大廳墻面噴漿;
4、垃圾池26.5-30.45米模板拆除,30.45-33米模板制安,鋼筋綁扎;
5、二期汽輪機房13.5米層模板制安,鋼筋綁扎;門廳18米混凝土澆筑;
6、冷卻塔模板拆除完;
7、主廠房鋼柱第一段柱間橫梁支撐安裝完;
8、煙囪倒模施工,累計澆筑24模,高43.2米。
綜合樓:
1、內裝修房間、衛生間地磚鋪貼,吊頂施工,空調管線安裝;
2、徽派屋面檁條望板安裝,SBS鋪設,SBS保護層澆筑。
總圖工程:
1、垃圾進廠橋1-2跨腳手架搭設完,模板制安,3-4跨箱梁澆筑完成;
2、滲濾液處理生化綜合池基礎底板澆筑完成,調節池池體模板制安;
3、膜處理基礎開挖,超深處理完成,基礎鋼筋綁扎。
4 鄱陽縣生活垃圾焚燒發電項目
(一)項目概況
項目選址位于鄱陽縣北部游城鄉,設計規模為近期500噸/日,遠期達1000噸/日。服務范圍包括鄱陽縣除蘆田鎮、饒埠鎮、昌洲鄉、三廟前鎮、饒豐鎮和樂豐鎮以外的24個鄉鎮(街道)。項目力爭于2018年年底開工建設,2020年6月完成一期工程,2025年6月完成二期工程。
(二)項目進展
1、已完成項目所在地環境檢測數據;
2、已完成縣區域水文地質資料;
3、已完成氣象資料。
(三)存在問題
1、存在“鄰避效應”。
(四)下步計劃
1、繼續組織工作人員上戶做群眾思想工作;
2、督促環評單位抓緊辦理公參事宜;
3、完成項目初勘,開始初勘報告編制;
4、取得林地審批手續。
5 德興市生活垃圾焚燒發電項目
(一)項目概況
項目選址位于德興市香屯生態工業園區硫化工及精深加工產業基地,設計規模為450噸/日。服務范圍為德興市全域,計劃于2018年年底前開工建設,2019年底建成試運營。
(二)進展情況
1、項目選址已確定;
2、征地工作已完成,林地征地工作正在進行中;
3、土地指標置換已啟動;
4、2018年9月6日項目競爭性磋商文件送財政局報備,9月8日啟動項目競爭性磋商掛網公告;
5、2018年9月19日,銅都投資公司開始項目前期場平工作;
6、2018年10月18日,因9月30日實質性響應磋商文件的供應商不足,啟動第二次項目競爭性磋商掛網公告;
7、2018年11月14日,項目二次流標?,F(xiàn)正在進一步推動項目進度。
(三)下一步計劃
1、下周將啟動第三次項目競爭性磋商掛網公告;
2、待項目確定建設主體后,立即啟動項目建設前期工作,爭取在2020年9月完工。
6 余干鄱陽生活垃圾焚燒發電項目
(一)項目概況
項目擬選址位于余干珠湖農場科研中心附近。設計處理能力近期為600噸/日,遠期達到900噸/日。服務范圍包括余干縣全域及鄱陽縣昌洲鄉、三廟前鎮、饒豐鎮和樂豐鎮。
(二)進展情況
1、PPP招商工作:已完成《實施方案》、《物有所值評價報告》及《財政承受能力論證報告》的編制工作,余干縣政府已完成對“一方案兩報告”評審,并出具相關批復,目前因選址暫未最終確定,暫緩3P招標工作;
2、項目前期手續:已完成《規劃選址意見書》、《土地預審意見》的辦理,《穩定風險評估報告》、《可行性研究報告》、《選址論證報告》已完成編制,《可研報告》已完成編制并遞交發改委進行立項,并召開了專家評審會。環境監測單位對大氣、地下水、地表水、垃圾熱值和土壤等檢測工作。
(三)存在問題
1、因擬選址地為土地權屬為珠湖農場,需請示省司法廳同意,暫未協調到位;
2、擬選址地周邊為永久基本農田,與環評規定“永久基本農田區域內不得建設生活垃圾焚燒發電廠”相矛盾,市環保局審批科認為地塊不符合環評要求。
7 婺源縣生活垃圾焚燒發電項目周報
(一)項目概況
項目位于婺源縣工業園原填埋場附近,設計規模為500噸/日,服務范圍為婺源縣全域。計劃2018年年底開工建設,計劃2019年點火運營。
(二)進展情況
1、確定了發電企業;
2、項目選址已確定;
3、土地征用基本完成;
4、繼續推進“三通一平”已啟動;
5、繼續推進林地、土地報批;
6、項目申請報告送審。
7、啟動項目地勘工作。
(三)存在問題
由于日處理規模由300噸調為500噸,發改委立項方面規劃項目發電容量需由0.6萬千瓦調為1.2萬千瓦。
(四)下步計劃
1、繼續開展“三通一平”工作;
2、盡快取得林木砍伐許可證,土地調規報批;
3、環評送審;
4、力爭召開項目申請報告專家評審會。
原標題:全市生活垃圾焚燒發電項目推進情況周報
特此聲明:
1. 本網轉載并注明自其他來源的作品,目的在于傳遞更多信息,并不代表本網贊同其觀點。
2. 請文章來源方確保投稿文章內容及其附屬圖片無版權爭議問題,如發生涉及內容、版權等問題,文章來源方自負相關法律責任。
3. 如涉及作品內容、版權等問題,請在作品發表之日內起一周內與本網聯系,否則視為放棄相關權益。
