北極星節能環保網訊:整治前
前階段,廣東潮南電視臺對陳店鎮華僑衛生院后面湖新路對面一個垃圾場因惡臭味沖天,嚴重影響周圍群眾的情況進行了曝光。
整治后
曝光后,這一情況得到當?shù)攸h政的高度重視,日前,陳店鎮借助創文強管這股東風,組織對該垃圾轉運點進行徹底整治,轉運后的場地覆蓋了一層石灰沙土,臭氣蚊蠅已經消失不見。
而這一事件的背后,卻也反映了潮南城鄉生活垃圾處理落后的狀況,
作為群眾熱切期盼的民生項目,
我們的生活垃圾焚燒發電廠項目建設又如何了呢?線線君就帶你來看一看春節不停工的場地吧!
在2月4日,潮南召開了節后第一個大會——區加快推進重點項目建設大會上。會議指出,節后要貫徹落實節前全省、全市加快推進基礎設施項目建設工作會議精神,動員全區領導干部迅速投身工作,全力加快推進重點項目建設。
按照“一縣一場”的任務要求,潮南區上馬建設的重點民生項目區生活垃圾焚燒發電廠具有顯著的社會效益和環境效益。自2014年10月29日順利開工建設,已全部完成遷墳344穴,進場路3.5公里已全線貫通,累計平整土地約135畝,開挖土石方約98萬立方米,部分子項目如綜合主廠房垃圾坑、滲瀝液池、渣坑基底已經完成挖方和底板澆筑等工作。

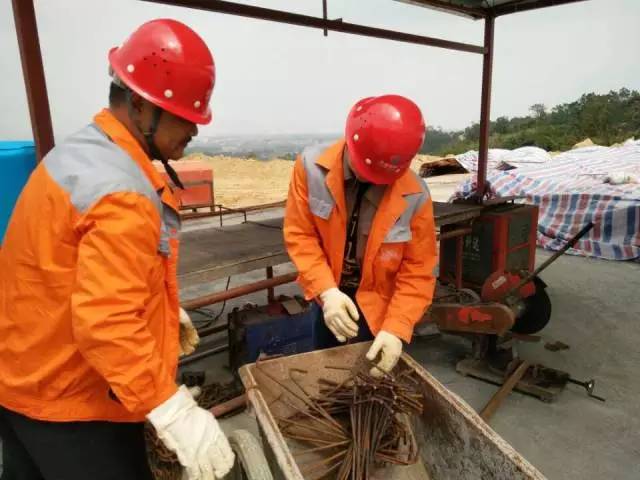

春節期間,施工現場更是堅持不放假,組織人員開展垃圾坑底板混凝土養護,垃圾坑底板剪力墻模板拆除以及鋼筋制作轉運。

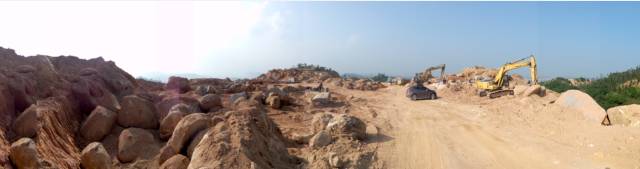

( 進場道路。)
春節期間,工程養護不停工。
節前,連夜施工。
春節長假一結束,施工單位陸續組織現場作業管理人員近200人,投入機械設備90多臺套,項目推進工作有效加快,正在強力推進項目主廠區場地平整工作,加快推進進場道路施工,推進垃圾坑、煙囪基礎和邊坡支護等項目施工。
據線線君線報,垃圾焚燒發電項目力爭于今年10月主體完工,計劃12月垃圾坑具備進料條件!這就意味著,
潮南區每天產生的近千噸生活垃圾,終于要迎來一種無害化的處理方式了!
最后,
讓我們來看看深山里,垃圾焚燒發電廠是如何建起來的吧!
(2015年3月29日,施工現場研究。)
(2015年7月7日,天氣陰沉,場地。)

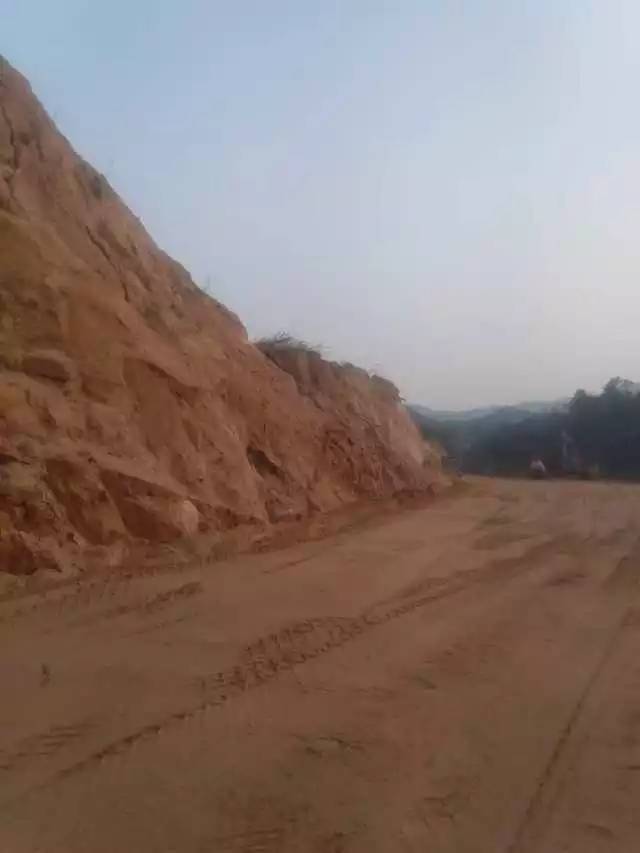

(2015年10月29日,進場道路一邊還是未平整好的場地。)

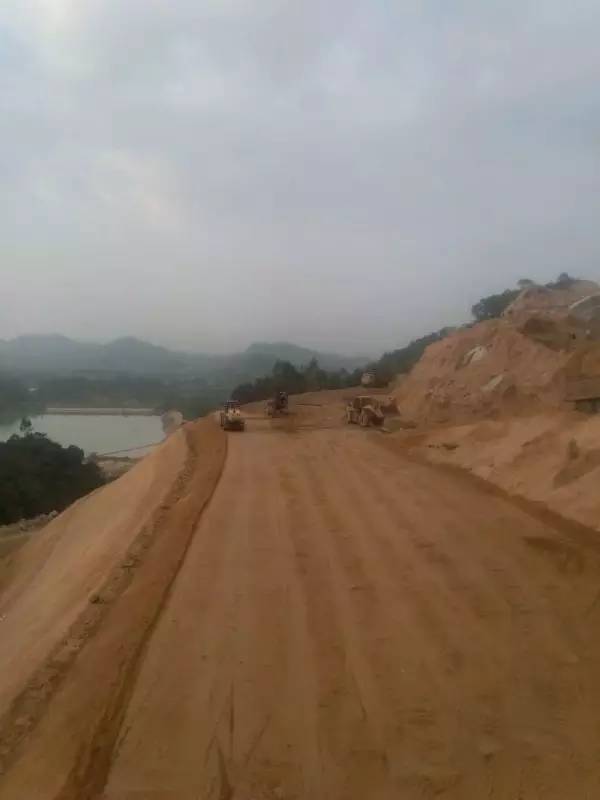

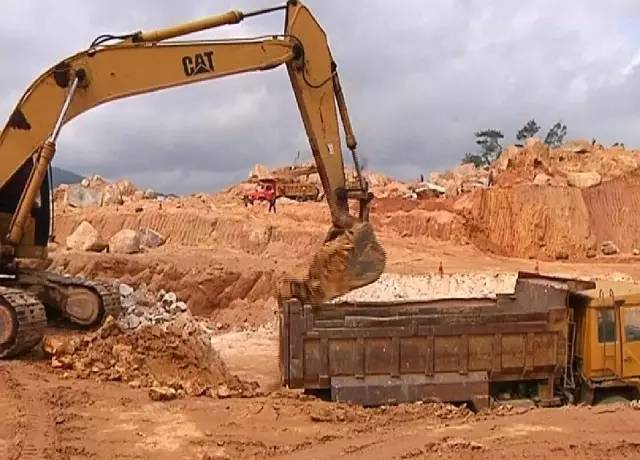

(2016年4月29日,運載土方。)

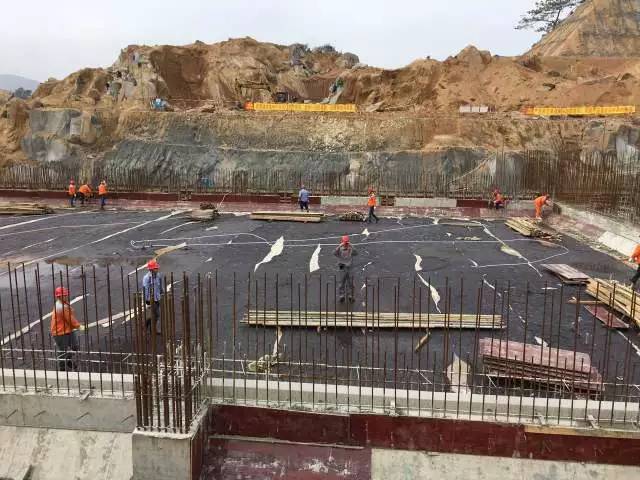

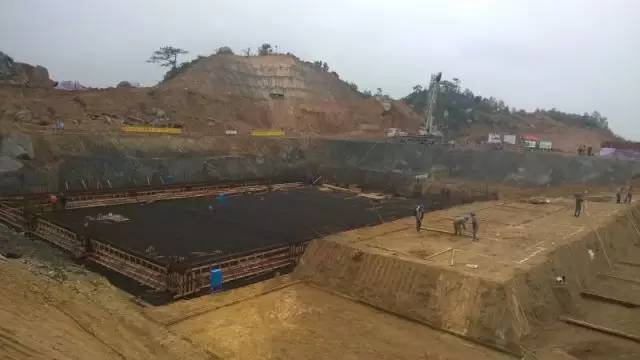

(2017年1月7日,垃圾坑底板鋼筋綁扎正緊張進行中。)

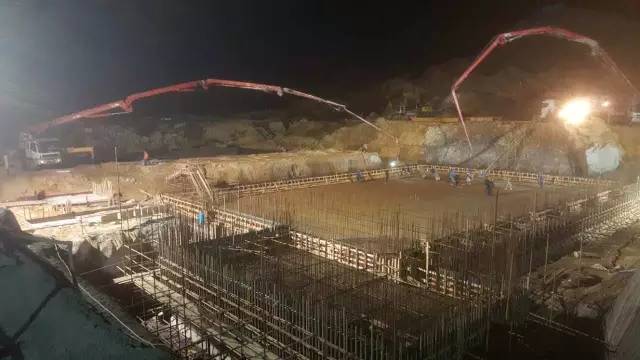

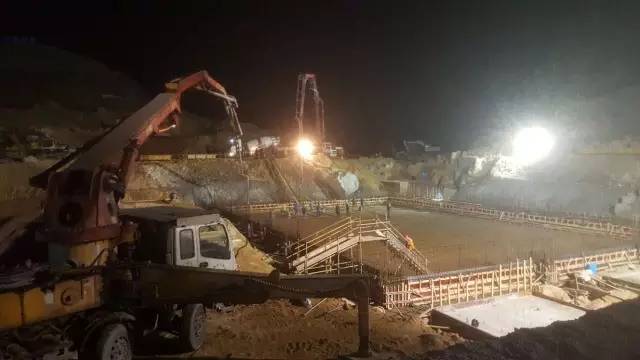

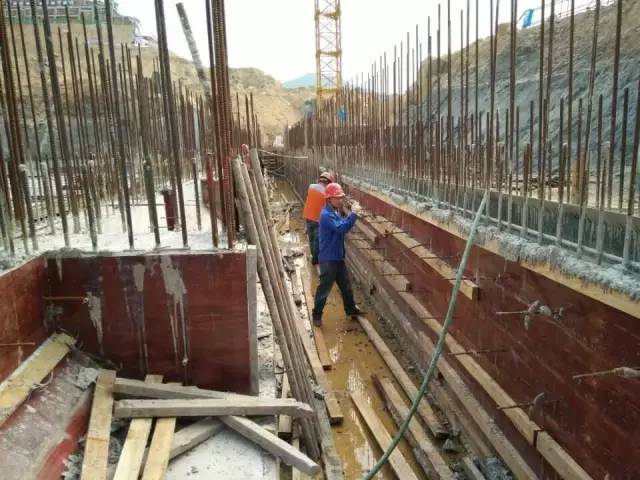

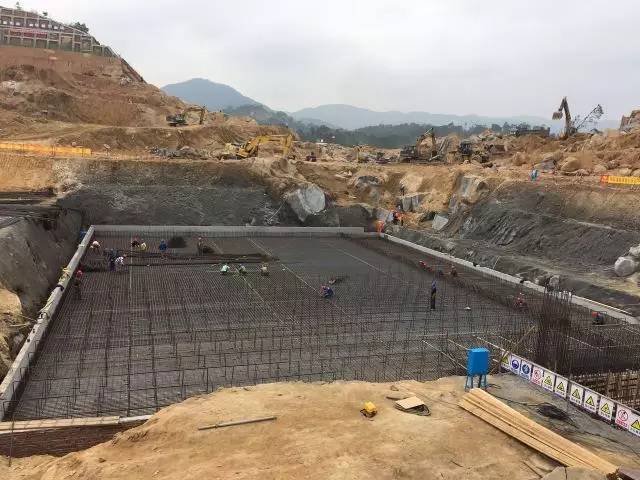

(2017年1月10日,垃圾坑第一罐混凝土于8點30分開始澆筑。)

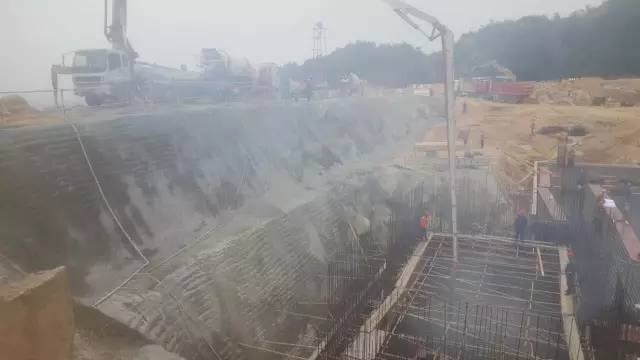

(2017年1月17日,垃圾坑水泥澆筑連夜施工。)

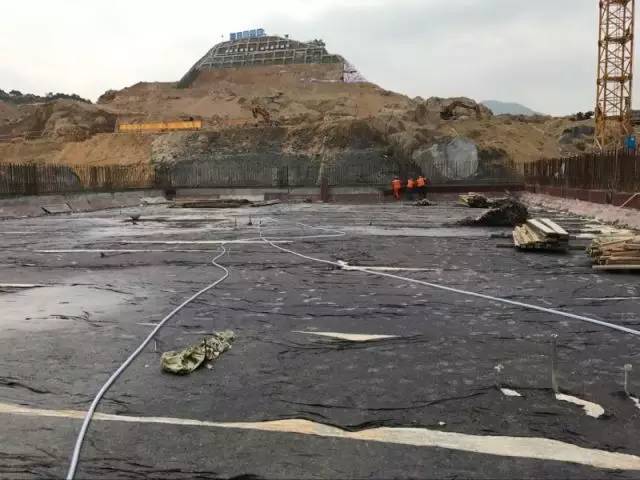

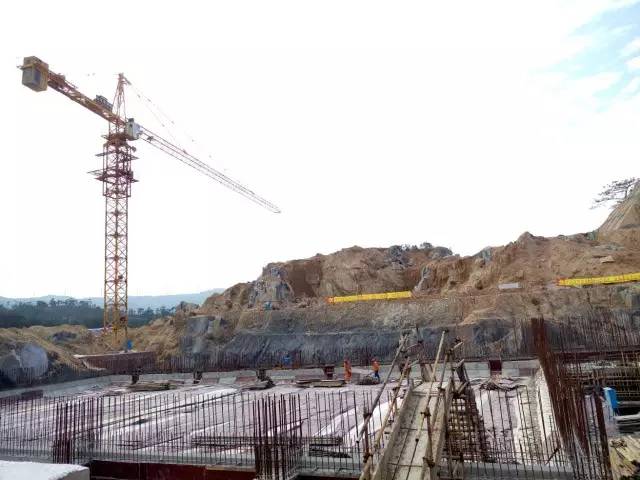

(日前,正全力推進廠區建設。)
