“市委、市政府高度重視生活垃圾處理設施的規劃、建設工作,要求各地政府按照《上饒市垃圾處理專項規劃(2017-2035)》的要求,全力推進上饒市規劃新建的7座生活垃圾焚燒發電項目,并對推進情況進行周調度、周通報以及不定期督查。截至目前,市本級、弋陽縣、婺源縣生活垃圾焚燒發電廠已開工,正抓緊建設中;萬年縣生活垃圾焚燒發電廠已點火試運營。
全市生活垃圾焚燒發電項目
推進情況周報
(11月9日—11月16日)
1 上饒市生活垃圾焚燒發電項目
(一)項目概況
項目位于經開區聯勝村后畈水庫東側,設計處理規模近期1500噸/日,遠期達到2300噸/日。服務范圍包括信州區、廣豐區、上饒縣、玉山縣,靈山、三清山風景區的生活垃圾以及鉛山縣、橫豐縣靠近項目廠址的部分鄉鎮。2018年2月項目正式開工建設,計劃在2020年2月點火試運營。
(二)進展情況
1、主廠房孔樁已全部澆筑完成;
2、臨建設施已搭建完成,正在收尾工作;
3、正在澆筑廠區物流通道道路水泥路面;
4、已完成安裝九房小橋預制橋梁;

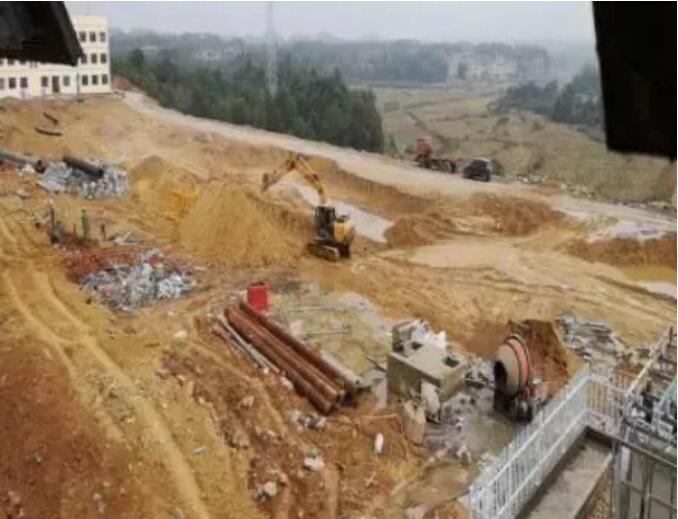

5、進場道路及廠區土石方已全部平整到位;

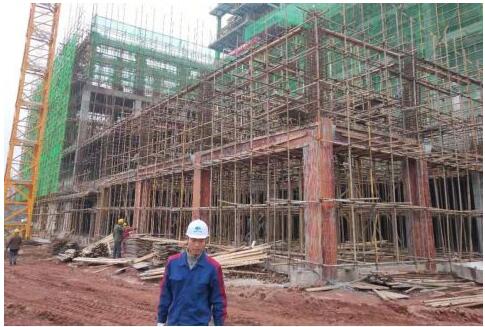

6、主廠房結構建筑單體正在施工。
(三)下步計劃
1、辦理項目建設工程規劃許可證;
2、辦理施工許可證;
3、項目外線倒送電接入系統報告市、省國網審批;
4、2018年10月30日完成辦公臨建并完成樁基施工;
5、2018年12月主廠房、辦公樓及宿舍樓基礎開挖;
6、2018年12月主廠房基礎完成50%;辦公樓及宿舍樓主體完成50%;
7、預計2020年2月點火試運行。
2 萬年縣生活垃圾焚燒發電項目
(一)基本情況

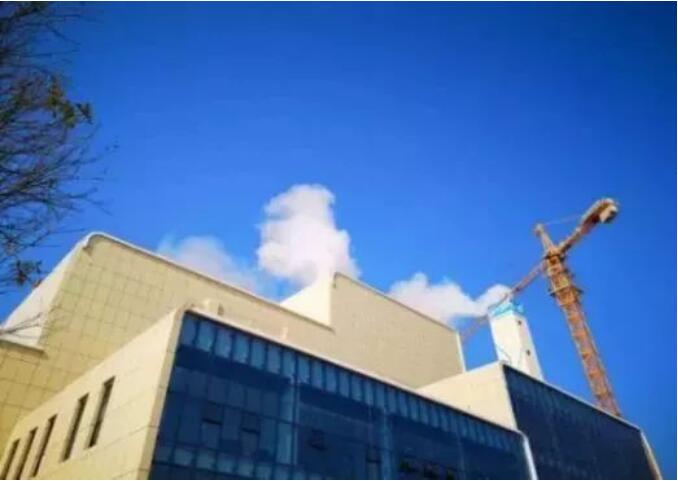

項目位于萬年縣石鎮鎮鳳巢工業園錦繡路北側,設計處理規模為500噸/日,服務范圍包括萬年縣全域及鄱陽縣蘆田鎮、饒埠鎮等,于2017年9月開工建設,現已點火試運營。
(二)項目進展
1、2017年7月-8月份,場地平整、臨時圍墻及工棚建設;
2、2017年9月-10月份,樁基施工完成;
3、2017年11月份,樁基檢測,土方開挖,基礎施工;
4、2017年11月-2018年5月,主廠房及附屬用房施工,并根據安裝條件進行設備安裝;
5、2018年5月,主廠房土建結頂,所有附屬用房土建完成;
6、2018年6月底,垃圾庫具備垃圾入庫條件;
7、2018年7月底,35KV電力輸出線路建設完成;
8、2018年8月底變壓器安裝已經完成;
9、2018年9月底具備倒送電條件;
10、2018年10月18日已倒送電。
(三)下一步計劃
1、主廠房內裝修掃尾工作;
2、廠區內環廠道路施工及綠化工程施工;
3、配套飛灰填埋場建設。
3 弋陽生活垃圾焚燒發電項目
(一)項目概況
項目位于弋陽縣南巖鎮寶豐村蛤蟆壟。設計處理規模600噸/日,采取一次規劃、分期實施,一期規模300噸/日。服務范圍為弋陽全域以及鉛山、橫豐靠近項目廠址的部分鄉鎮,項目已于2017年12月底開工建設,計劃在2018年年底建成試運行。
(二)進展情況
垃圾發電聯合廠房:

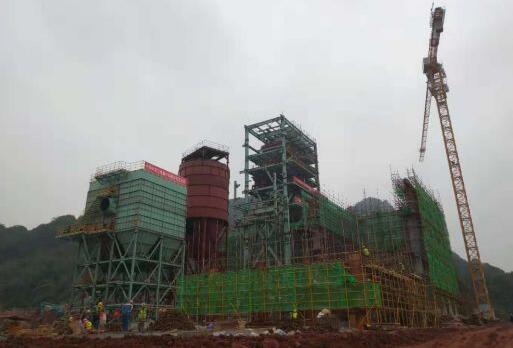

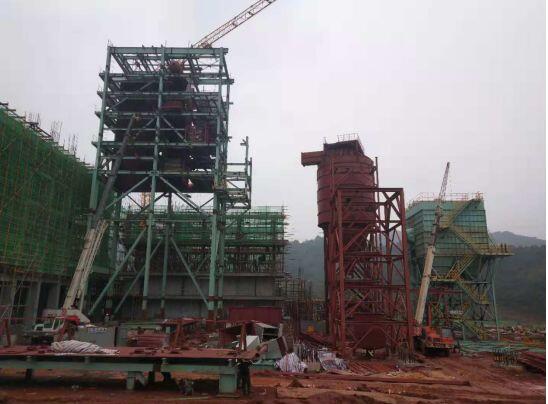

1、鍋爐焚燒間:水冷壁吊裝完成11片,剩余2片;汽包與水冷壁管口對接完成4片,過熱器吊裝完成,蒸發器吊裝;
2、煙氣處理:收塵器中箱體焊接,進風變徑管焊接,頂部平臺組拼;反應塔直筒焊接,頂部平臺組拼吊裝就位,頂部電動葫蘆吊架組拼焊接;消石灰鋼構主體拼裝完,箱體安裝,平臺鋼構安裝;
3、7米卸料平臺12.5-16米圈梁、柱模板拆除完;垃圾進廠棧橋模板拆除完;

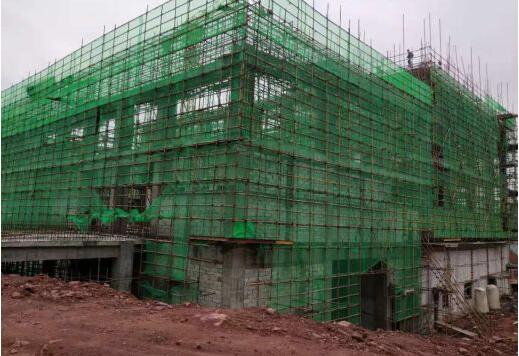

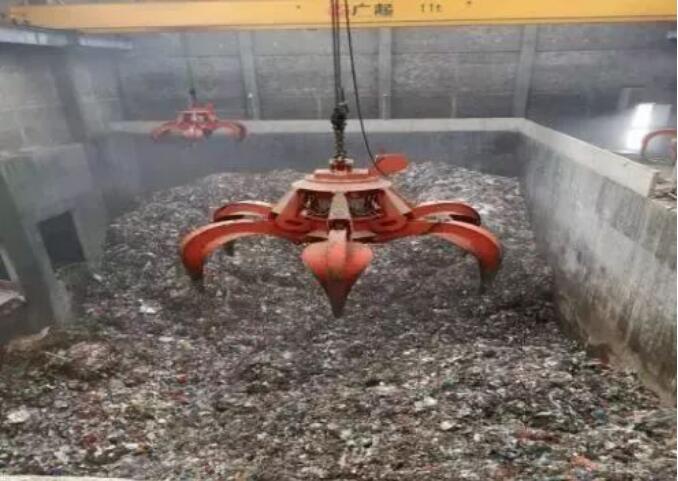

4、垃圾池19-23米墻體柱混凝土澆筑,23米以上框架墻體鋼筋綁扎,腳手架搭設;
5、汽機房一期13.5米以上鋼筋模板完,具備混凝土澆筑條件,二期4米以下腳手架搭設,模板制安;門廳一層混凝土澆筑完,二層腳手架搭設,模板制安;

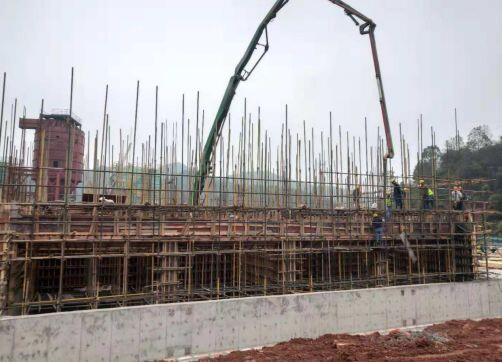

6、冷卻塔3.8-7米混凝土澆筑完;原水處理模板拆除完;

7、煙囪倒模施工,累計澆筑6模,高10.8米。
綜合樓:

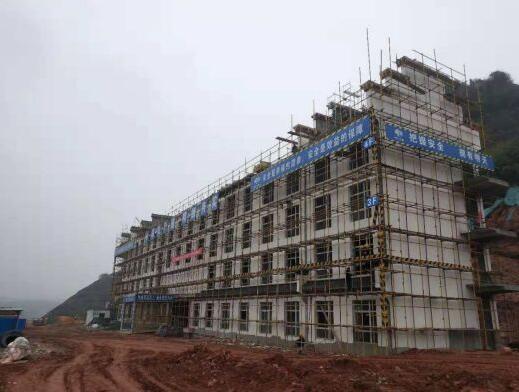

1、內裝修1-4層衛生間防水施工完,第二遍膩?zhàn)油瓿?0%;
2、徽派馬頭墻結構澆筑完成、蓋瓦完;一層外挑檐蓋瓦完成。
總圖工程:
1、垃圾進廠橋2#、4#墩柱混凝土結構完,腳手架搭設完,模板制安;
2、滲濾液處理基礎開挖完成,墊層澆筑完,磚胎膜砌筑;
3、 事故水池防水施工完,基礎回填完。
(三)下一步計劃
垃圾發電聯合廠房:
1、鍋爐焚燒間:水冷壁吊裝全部完成;汽包與水冷壁管口對接完成4片,過熱器、蒸發器吊裝完;省煤器平臺安裝;
2、煙氣處理:收塵器頂部平臺組拼完,電動葫蘆吊架組拼安裝就位;反應塔直筒焊接,頂頂部電動葫蘆吊架吊裝就位;消石灰鋼構拼裝完,筒體安裝,平臺鋼構安裝;
3、7米卸料平臺16米以上女兒墻結構完;
4、垃圾池23-27米墻體柱鋼筋模板完;
5、汽機房一期13.5米以上混凝土澆筑,二期4米層混凝土結構完;門廳二層混凝土結構完;
6、冷卻塔7米以上鋼筋模板制安完;
7、煙囪倒模施工,累計澆筑10模,高18米。
綜合樓:
1、內裝修1-4層衛生間瓷磚鋪設,第二遍膩?zhàn)油辏?/p>
2、徽派屋面鋼筋橫梁安裝。
總圖工程:
1、垃圾進廠橋2#、4#墩箱梁模板制安;
2、行政通行橋空心橋板吊裝完成;
3、滲濾液處理基礎磚胎膜砌筑完,防水施工。
4 鄱陽縣生活垃圾焚燒發電項目
(一)項目概況
項目選址位于鄱陽縣北部游城鄉,設計規模為近期500噸/日,遠期達1000噸/日。服務范圍包括鄱陽縣除蘆田鎮、饒埠鎮、昌洲鄉、三廟前鎮、饒豐鎮和樂豐鎮以外的24個鄉鎮(街道)。項目力爭于2018年年底開工建設,2020年6月完成一期工程,2025年6月完成二期工程。
(二)項目進展
1、指揮部領導組織各工作組及臨時支部召開項目工作推進會;
2、組織項目所在地群眾代表召開土地征收補償方案聽證會;
3、完成林地可研報告編制。
(三)存在問題
1、存在“鄰避效應”。
(四)下步計劃
1、組織工作人員上戶宣傳,做好群眾思想工作;
2、制定土地征收補償方案;
3、核實水資源論證工作;
4、開始項目地環境監測。
5 德興市生活垃圾焚燒發電項目
(一)項目概況
項目選址位于德興市香屯生態工業園區硫化工及精深加工產業基地,設計規模為450噸/日。服務范圍為德興市全域,計劃于2018年年底前開工建設,2019年底建成試運營。
(二)進展情況
1、項目選址已確定;
2、征地工作已完成,林地征地工作正在進行中;
3、土地指標置換已啟動;
4、2018年9月6日項目競爭性磋商文件送財政局報備,9月8日啟動項目競爭性磋商掛網公告;
5、2018年9月19日,銅都投資公司開始項目前期場平工作;
6、2018年10月18日,因9月30日實質性響應磋商文件的供應商不足,啟動第二次項目競爭性磋商掛網公告。
7、2018年11月14日,項目二次流標?,F(xiàn)正在進一步推動項目進度。
(三)下一步計劃
待項目確定建設主體后,立即啟動項目建設前期工作,爭取在2020年8月底前完工。
6 余干鄱陽生活垃圾焚燒發電項目
(一)項目概況
項目擬選址位于余干珠湖農場科研中心附近。設計處理能力近期為600噸/日,遠期達到900噸/日。服務范圍包括余干縣全域及鄱陽縣昌洲鄉、三廟前鎮、饒豐鎮和樂豐鎮。
(二)進展情況
1、PPP招商工作:已完成《實施方案》、《物有所值評價報告》及《財政承受能力論證報告》的編制工作,余干縣政府已完成對“一方案兩報告”評審,并出具相關批復,目前因選址暫未最終確定,暫緩3P招標工作;
2、項目前期手續:已完成《規劃選址意見書》、《土地預審意見》的辦理,《穩定風險評估報告》、《可行性研究報告》、《選址論證報告》已完成編制,《可研報告》已完成編制并遞交發改委進行立項,并召開了專家評審會。環境監測單位對大氣、地下水、地表水、垃圾熱值和土壤等檢測工作。
(三)存在問題
1、因擬選址地為土地權屬為珠湖農場,需請示省司法廳同意,暫未協調到位;
2、擬選址地周邊為永久基本農田,與環評規定“永久基本農田區域內不得建設生活垃圾焚燒發電廠”相矛盾,市環保局審批科認為地塊不符合環評要求。
7 婺源縣生活垃圾焚燒發電項目周報
(一)項目概況
項目位于婺源縣工業園原填埋場附近,設計規模為500噸/日,服務范圍為婺源縣全域。計劃2018年年底開工建設,計劃2019年點火運營。
(二)進展情況
1、確定了發電企業;
2、項目選址已確定;
3、土地征用基本完成;
4、繼續推進“三通一平”已啟動;
5、繼續推進林地、土地報批;
6、完成水土保持評估報批工作;
7、完成安評職業病報批工作;
8、完成穩評報批工作;
9、繼續環評相關文件辦理工作。
(三)存在問題
由于日處理規模由300噸調為500噸,發改委立項方面規劃項目發電容量需由0.6萬千瓦調為1.2萬千瓦。
(四)下步計劃
1、繼續開展“三通一平”工作;
2、盡快取得林木砍伐許可證,土地調規報批;
3、完成項目申請報告文本并準備送審;
4、完成環評文本并準備送審。
特此聲明:
1. 本網轉載并注明自其他來源的作品,目的在于傳遞更多信息,并不代表本網贊同其觀點。
2. 請文章來源方確保投稿文章內容及其附屬圖片無版權爭議問題,如發生涉及內容、版權等問題,文章來源方自負相關法律責任。
3. 如涉及作品內容、版權等問題,請?jiān)谧髌钒l(fā)表之日內起一周內與本網聯系,否則視為放棄相關權益。
