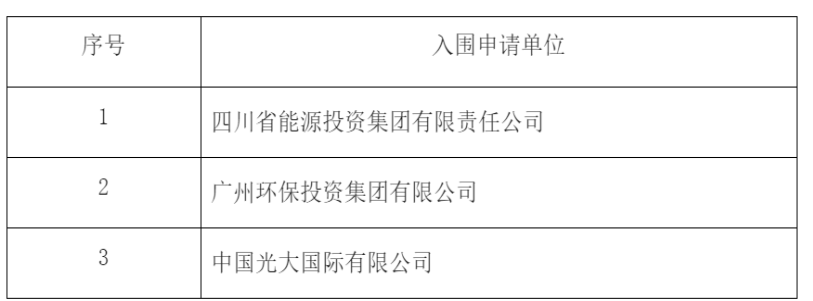

10月26日,湖南婁底市新化縣垃圾焚燒發電PPP項目(第二次)資格預審結束,經委員會集體評議,本項目資格預審入圍單位如下(排名不分先后):
入圍的三家企業實力非凡,投資和運營能力不容小覷,光大國際作為光大集團實業投資的旗艦公司,香港主板上市。2003 年,光大國際轉型環保、新能源領域,現已成為中國環保行業的領軍企業 ,亞洲最大的垃圾發電投資商和運營商。截止到2018年6月底,光大國際總資產約821億港元,手持現金充裕達90.8億港元,今年上半年綜合收益達117.84億港元,同比增長29%。
四川能源投資集團有限公司(簡稱四川能投),坐落于四川,是四川推進能源基礎設施建設、加快重大能源項目建設的國有企業,旗下共有下屬公司288家,業務涵蓋能源、化工、現代服務業、戰略性新興產業四大領域,總資產達1183億元,凈資產達到370億元,全年實現銷售收入413億元。在垃圾焚燒發電領域,除了“接盤”盛運環保固廢業務之外,今年3月份入手仁壽縣生活垃圾焚燒發電PPP項目。
廣州環保投資集團有限公司(簡稱廣環投),是廣州市政府直屬的全資國有企業,擁有14家全資子公司,業務覆蓋清潔能源生產(垃圾焚燒發電、光伏發電、沼氣發電)、固廢資源開發(衛生填埋、餐廚處理、危廢處置、污泥處理及其它固廢處置)、環保裝備制造(垃圾焚燒設備、運輸車輛、中轉設備)和現代環保服務(環保技術服務、類金融服務)等四大板塊。
當“甩手掌柜”?政府方不參股
一個月前,9月17日,新化縣垃圾焚燒發電項目啟動招標。招標文件對“股權比例”做了規定,社會資本在項目公司中持股100%,政府方不參股,縣人民政府或其授權機構在項目公司中可委派一名監事。
對此,E20研究院固廢產業研究中心負責人潘功認為,PPP項目,政府是應該參股的,但是不宜過度,否則會積壓了社會資本利潤。
E20G固廢中心高級行研分析師李少甫也認為,沒有規定說政府方一定要參股。按照財政部《PPP項目合同指南(試行)》,“項目公司可以由社會資本(可以是一家企業,也可以是多家企業組成的聯合體)出資設立,也可以由政府和社會資本共同出資設立。但政府在項目公司中的持股比例應當?shù)陀?0%,且不具有實際控制力及管理權。
李少甫指出,政府沒有綁定到項目公司當中來,可能會對未來運營期間保障存在不確定性,比如政策支持、兜底保障等潛在的風險。
附:項目總投資和建設內容
新化垃圾焚燒項目總投資約44345萬元(不含建設期利息),其中建筑安裝工程費約34798萬元(含廠外配套設施6277萬元),建設工程其他費約7464萬元(含征地拆遷及安置補償費約4000萬元),預備費約2083萬元。
項目建設內容
工藝路線:本項目采用機械爐排爐工藝,機械爐排爐是目前國內外普遍采用的垃圾焚燒爐,該爐型使用的歷史長、品種多、技術成熟,而且爐體結構緊湊,單臺處理能力較大,熱效率較高,適用于大容量、高熱值焚燒爐,在國際上約占80%的市場份額;煙氣凈化系統采用“項目建設爐內脫硝+半干法脫酸+干法+活性炭吸附+布袋除塵”組合工藝。
廠內建設內容:本項目建設規模為日處理生活垃圾1050噸,分兩期實施:一期工程規模700t/d(配置兩條350t/d垃圾焚燒線+一套12MW汽輪發電機組)、二期工程再增加350t/d(配置一條350t/d垃圾焚燒線+一套6MW汽輪發電機組)。本期建設一期工程,預留二期工程,土建工程按1050t/d規模一次性建成,主廠房汽機間預留二期擴建位置。
排放標準:1)煙氣排放達到《生活垃圾焚燒污染控制標準》(GB18485-2014)及《歐盟煙氣排放標準》(2000/76/EC)的標準;2)廠區內全部生活污水、生活廢水(含垃圾滲濾液)等經處理后,滿足《城市污水再生利用—工業用水水質》(GB/T19923-2005)標準,在廠內回用以節約用水,做到廢水“零排放”;3)焚燒后的爐渣可進行資源化綜合利用或者填埋;4)飛灰在廠內采用水泥—螯合劑穩定固化處理后,達到《危險廢物鑒別標準浸出毒性鑒別》(GB5085.3-2007)和《生活垃圾填埋場污染控制標準》(GB16889-2008)中對生活垃圾焚燒飛灰浸出毒性標準要求后,由項目公司依據相關法律法規和技術規范自行處理。項目污染物排放標準以環評及批復為準。
廠外配套:建設包括2km的進場道路、18-20km的變電站輸電網、管徑DN315的PE取水管線0.6km、排水工程、防護林等。
目前,新化縣垃圾焚燒發電項目正在招標中,對于政府方不參股,你如何看待?中國固廢網將持續關注項目進展。
特此聲明:
1. 本網轉載并注明自其他來源的作品,目的在于傳遞更多信息,并不代表本網贊同其觀點。
2. 請文章來源方確保投稿文章內容及其附屬圖片無版權爭議問題,如發生涉及內容、版權等問題,文章來源方自負相關法律責任。
3. 如涉及作品內容、版權等問題,請在作品發表之日內起一周內與本網聯系,否則視為放棄相關權益。
